Construction Latin America PTG - May 2015 - page 53

Maio de 2015
Guindastes e Transporte América Latina
53
IÇAMENTO
elevar a viga principal até sua posição final.
A operação de içamento da Fase 3 se
realizou em três dias de trabalho à luz do
sol, como nas outras duas etapas. A viga
principal foi elevada a uma altura de 134
metros acima do nível do chão.
Após a instalação da viga principal e da
aprovação para remoção e desmontagem do
equipamento da ALE, retiraram-se todos
os materiais, que foram levados para os
contêineres paraposterior desmobilizaçãodo
local de serviço.
ALE realiza içamentos necessários àmontagem de um
guindaste Goliath de 1,8mil toneladas de capacidade.
Reportagem de
CristiánPeters
.
U
ma importante operação de
engenharia foi necessária para
a montagem de um guindaste
Goliathde 1,8mil toneladas noEstaleirodo
Paraguaçu, emSalvador.
Sob responsabilidade da empresa
especializada em içamentos ALE, o
equipamento foi levantado em três etapas:
FASE 1
O primeiro passo da operação foi a
montagem da estrutura tubular auxiliar de
280 toneladas, à qual se conectaram quatro
strandjacks
de 900t que a uniam à viga
principal.De outro lado, se instalaram cabos
fixos entre a estrutura tubular e a perna fixa.
Depois, um teste de carga foi feito
com sobrecarga de 110%. Como não
se identificaram problemas, parte das
cordoalhas foi cortada, e assim se preparouo
sistema para ereção da perna fixa.
Por sua vez, na perna fixa foram usados
cinco
strandjacks
de 500t como contravento,
a fim de reter a estrutura.
A perna fixa foi içada com um guindaste
até um ângulo de 24,5°, e posteriormente,
de forma gradual, foi-se passando à carga do
guindaste ao sistema de içamento da ALE.
Quandoo sistema suportou a carga em sua
totalidade, desconectou-se o
rigging
entre o
guindaste e a perna fixa.
Emuma operação de dois dias a perna fixa
foi içada até chegar a um ângulo de 90°.
Então, foi travada em posição pelos quatro
contraventos utilizados.
Após o içamento da perna fixa, a estrutura
tubular foi retiradadaperna fixae reinstalada
ao lado da perna articulada.
FASE 2
Para a ereção da perna articulada, foram
necessários sete
strandjacks
.
A mesma estrutura tubular auxiliar usada
previamente na ereção da perna fixa foi
posicionada ao lado da perna articulada.
Então, foram conectados a ela dois
strandjacks
de 900t que a conectavam à viga
principal, que ainda estava sobre o solo. Do
outro lado, foram instalados cabos entre a
estrutura tubular e a perna fixa.
Com a perna articulada já em ângulo
de 17°, gradualmente foi se transferindo a
carga do guindaste ao sistema de içamento
pensado pela ALE. Quando o sistema
ALE tomou conta de 100% da carga,
desconectou-se o rigging entre o guindaste e
a perna articulada.
Tal como a Fase 1, esta segunda etapa
do serviço também requereu dois dias de
trabalho, sempre à luz do sol.
FASE 3
O primeiro passo para o içamento da viga
principal começou com a preparação de
seis
strandjacks
de 900t. Os equipamentos
foram preparados no solo, de forma tal que
sua montagem permitisse o içamento já
com os cabos e suas correspondentes guias.
Os
strandjacks
foram posicionados na parte
superior da perna fixa e da perna articulada.
Após a instalação dos
strandjacks
de 900t,
se prepararam quatro de 500t para atuar
como contravento para o içamento da viga
principal. Logo, se realizou com eles um
teste de carga e começou o levantamento.
Utilizando os
strandjacks
de 900t, tomou-
se a carga da viga principal. Para compensar
omomento de carga gerado sobre as pernas,
se utilizaram os strandjacks montados em
um marco de equilíbrio. Por sua vez, se
manteve a verticalidade da perna fixa e da
perna articulada mediante o uso de oito
contraventos.
Depois de ter tomado carga, procedeu-se
ao içamentode aproximadamente 16metros
sobre o nível do chão. Através de módulos
hidráulicos autopropelidos SPMT, o
trolley
inferior doGoliath foi posicionado, desceu-
se a viga principal para que o trolley pudesse
encaixar e posteriormente ser conectado.
Apenas quando terminaram todos os
trabalhos no
trolley
, deu-se aprovação para
Levantando Golias

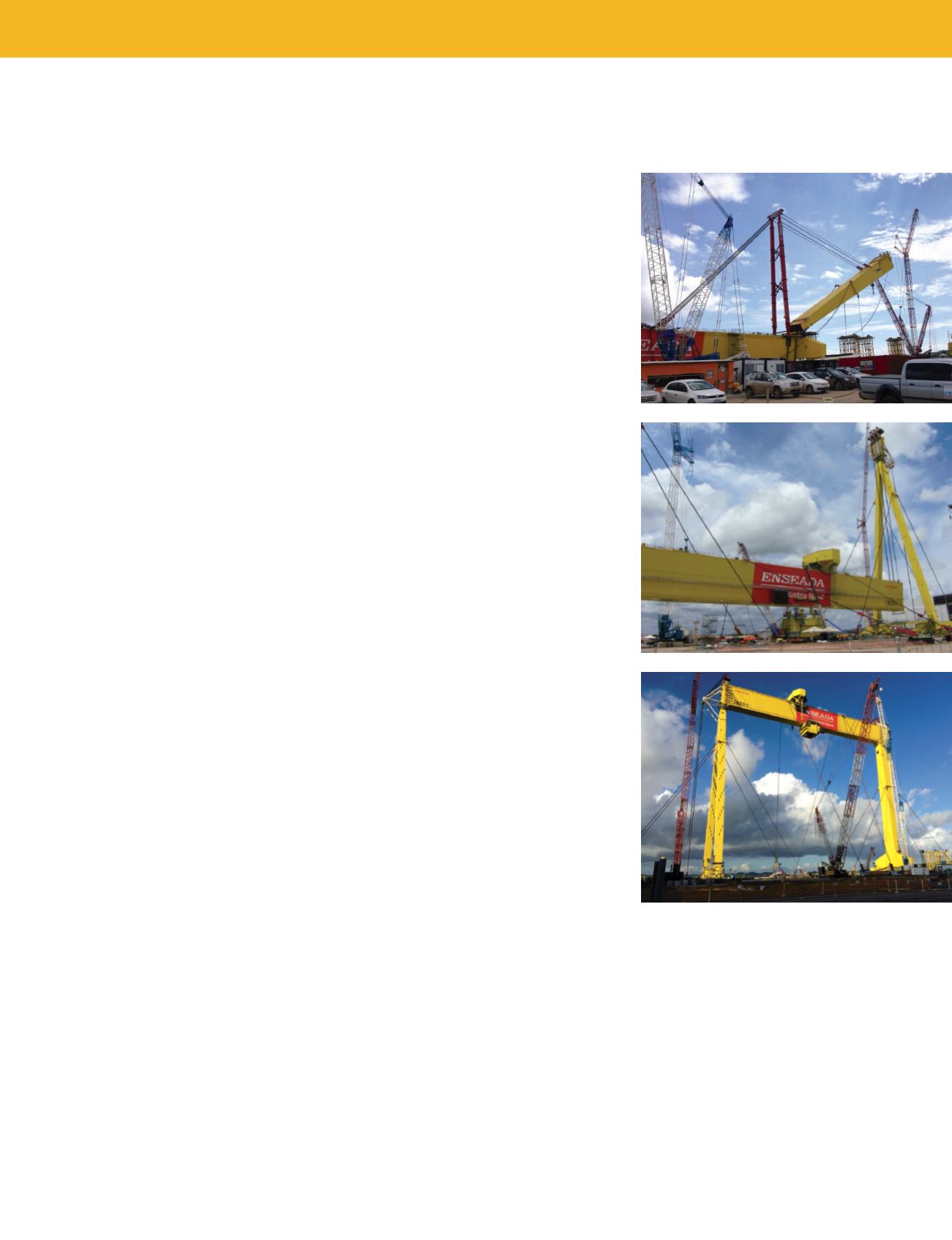

Ereção da perna fixa.
.
Içamento da viga
principal.
.
O guindaste Goliath em sua posição final.
